7GW!遼寧2025年第一批風光發電項目建設方案印發

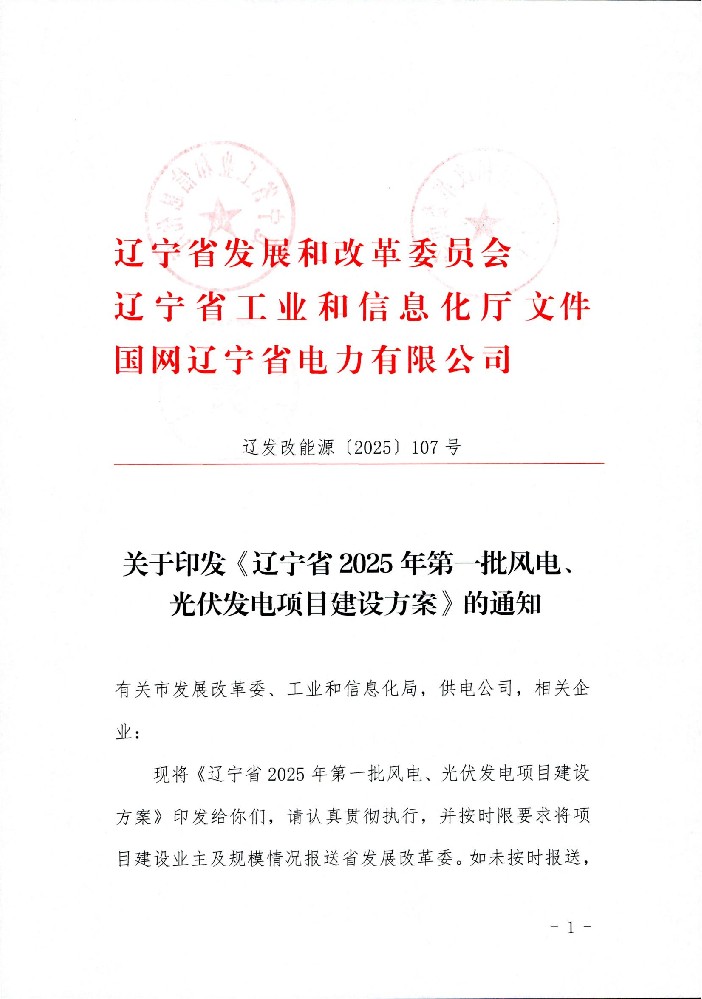

4月17日,遼寧發改委關于印發《遼寧省2025年第一批風電、光伏發電項目建設方案》的通知。
根據通知,2025年第一批風電、光伏發電項目建設規模700萬千瓦,其中風電200萬千瓦,光伏發電500萬千瓦,全部用于支持無補貼風電光伏項目建設。700萬千瓦規模分解下放到沈陽市(100萬千瓦風電),朝陽市(100萬千瓦風電)和朝陽市(500萬千瓦光伏治沙)。
其中,沈陽市100萬千瓦風電和朝陽市100萬千瓦風電一次性落實到項目業主;朝陽市500萬千瓦光伏治沙項目,分為三期落實到項目業主:一期80萬千瓦,二期140萬千瓦,三期280萬千瓦,重點支持朝陽開展光伏治沙,助力我省全面打贏科爾沁沙地殲滅戰。
新增風電項目單體規模至少15萬千瓦,光伏發電項目單體規模至少10萬千瓦,且場址不存在土地、環保、林草、軍事和文物等方面問題。
風電項目應于2025-2026年啟動建設,在滿足相關條件后,最晚于2029年并網。光伏治沙項目分三期,分別于2025、2026和2027年啟動建設,在達到治沙等相關標準并經治沙主管部門驗收通過后,最晚于2028、2029和2030年并網。
值得關注的是,相比于今年2月印發的征求意見稿,正式文件明確了項目上報時間,即:有關市發展改革委按照國家風電、光伏發電項目管理政策以及上述基本要求組織開展競爭配置工作,經市政府同意后,風電項目及朝陽市光伏治沙一期項目最晚于2025年6月30日前,朝陽市光伏治沙二期、三期項目最晚分別于2026年6月30日、2027年6月30日前將優選出的項目業主和項目建設規模上報省發展改革委,逾期未報送視為自愿放棄項目建設規模。
